La durée vient de la plus longue suite de travaux qui s’attendent
Il n’existe pas de durée universelle défendable pour développer un SaaS. Définissez d’abord ce qui doit être prêt : prototype, pilote privé, ouverture contrôlée ou service soutenable. Pour chaque résultat, notez qui en répond, ce qui doit le précéder et qui est disponible.
Le calcul suit chaque suite de tâches dépendantes en jours ouvrés. La plus longue fixe la première fin possible : c’est la chaîne déterminante. Si plusieurs chaînes arrivent ensemble, elles restent toutes visibles.
Renseignez une durée favorable, centrale et prudente par tâche, avec la cause de l’écart. Gardez la réserve à part. Une entrée manquante, une boucle ou une personne ou équipe partagée entre des tâches sans ordre explicite bloque le calcul. Le résultat reste un brouillon à faire relire, jamais un engagement.
Les huit entrées qui rendent la question calculable
- Entrée
- Ligne d’arrivée
- Question de contrôle
- Quel résultat, quelles preuves et quelles conditions d’exploitation sont inclus ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
- Entrée
- Travail
- Question de contrôle
- Quel résultat observable produit chaque tâche ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
- Entrée
- Responsable
- Question de contrôle
- Qui possède le résultat et répond à une demande de décision ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
- Entrée
- Personne ou équipe disponible (capacité dédiée)
- Question de contrôle
- Qui peut vraiment travailler sur cette tâche, et quand ?
- Si elle manque
- CLARIFY_CAPACITY_BEFORE_CALENDAR si elle est partagée sans ordre
- Entrée
- Dépendances
- Question de contrôle
- Quel résultat doit exister avant de commencer ?
- Si elle manque
- STOP_INVALID_DEPENDENCY_NETWORK si le réseau est incohérent
- Entrée
- Durées F/C/P
- Question de contrôle
- Quelles hypothèses expliquent les trois valeurs ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
- Entrée
- Réserve séparée
- Question de contrôle
- Combien de jours de prudence la décision ajoute-t-elle explicitement ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
- Entrée
- Maximum disponible
- Question de contrôle
- Quel nombre de jours ouvrés impose le raisonnement inverse ?
- Si elle manque
- STOP_REQUIRED_INPUTS_UNKNOWN
Mémo express
La phrase à garder dans la décision
« La fin candidate est J+N jours ouvrés selon la chaîne déterminante et les hypothèses listées. Ici, J+N signifie N jours ouvrés écoulés depuis l’ouverture de J1 : une tâche de 1 jour occupe J1 et atteint son jalon à J+1. La réserve reste séparée. Si la ligne d’arrivée, une dépendance ou une personne disponible change, il faut recalculer et faire relire. »
La première vérification porte sur l’ordre réel des tâches.
Une tâche attend le dernier résultat dont elle dépend
Représentez une tâche par son résultat, pas par une activité vague. Une tâche sans dépendance peut commencer à J1 si sa capacité est disponible. Si elle attend plusieurs résultats, son point de rencontre — la jonction — attend le dernier. Sa fin devient son début relatif plus sa durée. Ce calcul se répète jusqu’aux résultats terminaux. Les branches parallèles ne sont pas additionnées. En cas d’égalité, aucun chemin déterminant n’est masqué : chaque chaîne ex aequo est restituée.
début(tâche) = maximum des fins de ses prérequis fin(tâche) = début(tâche) + durée du scénario fin du réseau = maximum des fins terminales total de revue = fin du réseau + réserve affichée séparément
Le Schedule Assessment Guide du GAO formalise, pour de grands programmes publics, l’importance de la logique horizontale, des liens complets et du plus long chemin continu vers la fin. Ici, on transpose seulement ce principe de calcul à un petit réseau SaaS. La source ne fournit ni durée type ni garantie pour ce contexte.

Ce que le calcul additionne, attend ou refuse
- Situation
- Tâches en série
- Traitement
- Additionner les durées sur leur chemin
- Pourquoi
- Le résultat suivant attend le précédent
- Situation
- Tâches vraiment parallèles
- Traitement
- Conserver leurs fins propres ; ne pas les additionner
- Pourquoi
- Elles ont des capacités distinctes et aucun ordre métier entre elles
- Situation
- Jonction
- Traitement
- Prendre la fin la plus tardive des prérequis
- Pourquoi
- Le résultat aval a besoin de tous
- Situation
- Cycle ou dépendance absente
- Traitement
- STOP_INVALID_DEPENDENCY_NETWORK
- Pourquoi
- Aucun ordre de calcul cohérent n’existe
Une liste complète peut produire un calendrier faux
Si les liens manquent, toutes les tâches semblent démarrer à J1. Si tout est additionné, le plan ignore le parallélisme réel. Le réseau doit donc être relu aux jonctions : accès externe, validation métier, données de test, recette, ouverture et retour arrière. Relisez ensuite les disponibilités : qui peut réellement travailler en parallèle ?
Une même personne ou équipe ne travaille pas sur deux tâches à la fois
Le plan des dépendances dit ce qui doit attendre. La capacité désigne la personne ou l’équipe réellement disponible. Ces deux informations sont distinctes : deux tâches sans ordre métier peuvent pourtant se disputer la même personne ou équipe. Dans ce cas, le planificateur retourne CLARIFY_CAPACITY_BEFORE_CALENDAR jusqu’à ce qu’un ordre soit écrit ou qu’une personne ou équipe distincte soit confirmée.
Trois configurations de capacité à ne pas confondre
- Configuration
- Deux équipes distinctes
- Réseau acceptable
- Parallèle si aucun résultat ne dépend de l’autre
- Preuve attendue
- Responsables et disponibilités confirmés
- Configuration
- Une personne partagée
- Réseau acceptable
- Ordre explicite entre les tâches
- Preuve attendue
- Priorité et séquence assumées par le propriétaire
- Configuration
- Intervenant externe
- Réseau acceptable
- Résultat attendu relié comme dépendance
- Preuve attendue
- Responsable de relance, condition d’entrée et réponse attendue
Le Scrum Guide officiel de novembre 2020 borne un Sprint à un mois au maximum et en fait une boucle d’inspection et d’adaptation. Cette cadence aide à voir le travail et à apprendre ; elle ne donne pas la durée totale du SaaS. Compter des sprints sans relier les décisions, les tiers, les validations et l’exploitation change seulement l’unité d’une hypothèse incomplète.
Ajouter une personne, un outil d’IA ou une plateforme no-code ne raccourcit pas automatiquement la chaîne. Il faut montrer la tâche supprimée ou modifiée, la capacité réellement nouvelle, les jonctions déplacées et les preuves qui restent à produire. La durée est ensuite recalculée, jamais décrétée.
Contrôle de capacité
Même identifiant de capacité = ordre explicite
- Nommez une capacité stable pour chaque tâche.
- Reliez les tâches qui mobilisent la même capacité.
- Ne confondez pas propriétaire du résultat et disponibilité.
- Rejouez le réseau après toute réaffectation.
L’ordre des personnes ne suffit pourtant pas : deux calendriers ne se comparent que s’ils visent exactement le même résultat final.
Prototype, pilote et service soutenable ne finissent pas au même endroit
« SaaS terminé » n’est pas une ligne d’arrivée. Décrivez qui peut utiliser le résultat, dans quel environnement, avec quelles données, quels contrôles, quel support et quelle possibilité de revenir en arrière. Sans cette frontière, deux calendriers peuvent couvrir des produits différents tout en employant le même mot.
Quatre lignes d’arrivée à distinguer avant d’estimer
- Ligne d’arrivée
- Preuve ciblée
- Résultat inclus
- Une hypothèse risquée testée avec une preuve définie
- Ce qu’elle ne prouve pas
- Que le service peut accueillir des utilisateurs réels
- Ligne d’arrivée
- Prototype
- Résultat inclus
- Un parcours assez réaliste pour apprendre
- Ce qu’elle ne prouve pas
- Que le code, les données ou l’exploitation sont prêts
- Ligne d’arrivée
- Pilote privé
- Résultat inclus
- Un périmètre réel borné, des personnes autorisées, une recette et un support préparé
- Ce qu’elle ne prouve pas
- Que l’ouverture générale est décidée
- Ligne d’arrivée
- Service soutenable
- Résultat inclus
- Exploitation, sécurité, accessibilité, données, restauration, supervision et amélioration continues
- Ce qu’elle ne prouve pas
- Que ces conditions resteront vraies sans responsables
Le Service Manual GOV.UK distingue découverte, alpha, bêta et phase live par leur but. Sa page de découverte, mise à jour le 21 juin 2021, demande de comprendre le problème avant de construire et prévoit qu’une équipe puisse arrêter. Sa page live, mise à jour le 8 mai 2019, maintient recherche, sécurité, accessibilité, supervision et qualité dans l’exploitation. Ces pages concernent des services publics britanniques : on reprend la distinction des fins, pas leurs indications de durée.
Une option sans nouveau produit peut être préférable
Avant de planifier le développement, rejouez le résultat attendu avec une fonction déjà disponible, une configuration limitée, un processus manuel contrôlé, un contenu explicatif, un partenariat ou l’option de ne rien construire. Comparez le même utilisateur, le même résultat, les mêmes risques et la même preuve. Si l’option plus légère tient la ligne d’arrivée, elle devient la décision à revoir.
Ce que la source GOV.UK permet d’affirmer
La source GOV.UK « Planning in agile » a été mise à jour le 31 mars 2026. Elle recommande une vision, des objectifs, une feuille de route visible et l’exposition des dépendances entre équipes. Le 31 mars 2026 date la source, pas votre livraison. Une fois la ligne d’arrivée choisie, rejouez une hypothèse à la fois et regardez si la suite de tâches qui fixe la fin se déplace.
Dans RelaisPro, une hypothèse différente change la chaîne qui fixe la fin
Exemple entièrement fictif · aucune référence de marché
RelaisPro — pilote privé de suivi de demandes B2B
Ligne d’arrivée fictive : un pilote privé traite une demande fictive de bout en bout, avec accès attribués, recette signée, support préparé et retour arrière documenté. Les valeurs servent uniquement à rejouer les équations du moteur.

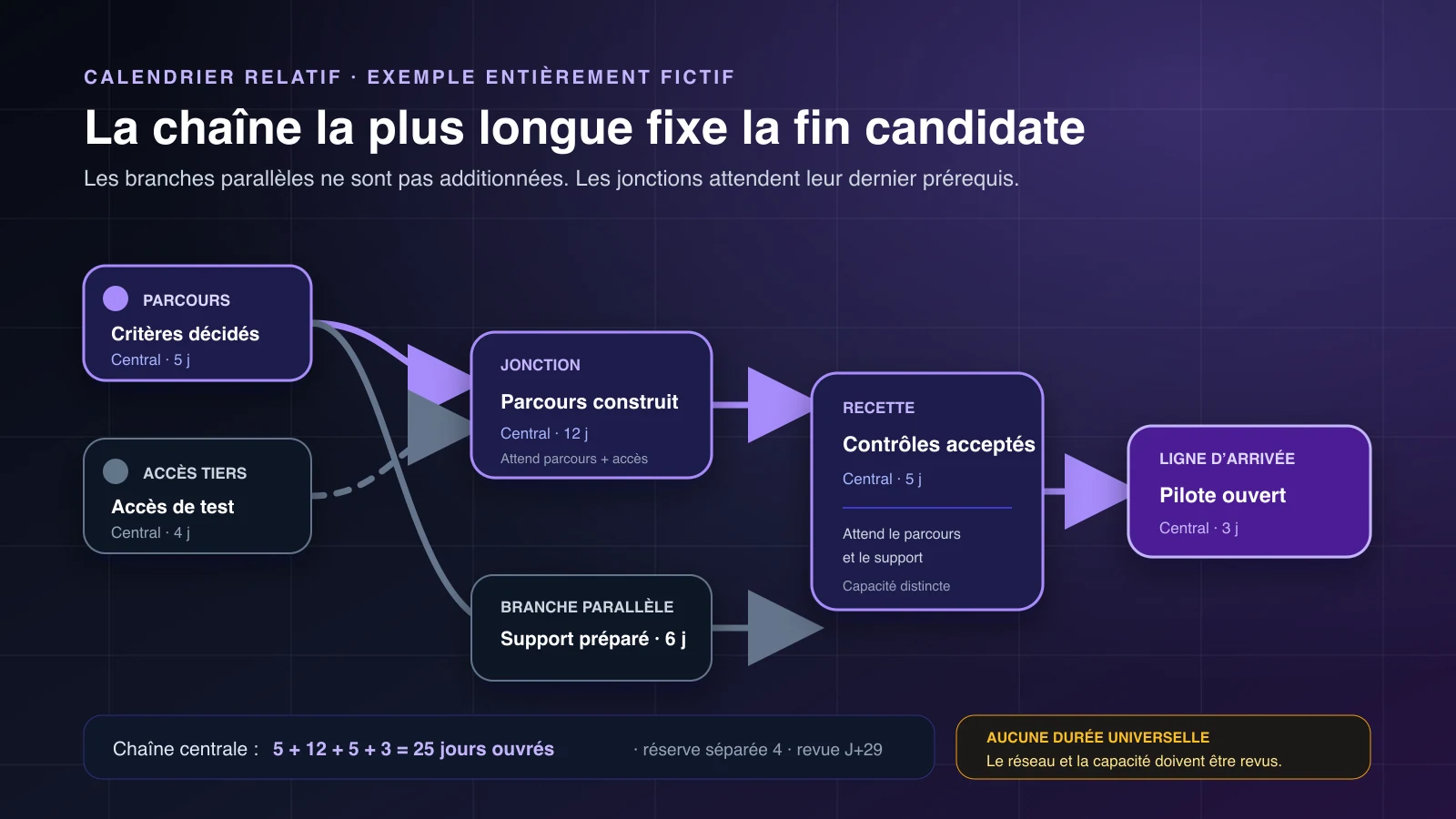

Réseau fictif RelaisPro, en jours ouvrés favorables, centraux et prudents
- ID et résultat
- parcours — critères décidés
- Dépend de
- Aucune
- Capacité
- produit-cadrage
- F/C/P
- 3 / 5 / 7
- Incertitude
- Cas limites à arbitrer
- ID et résultat
- acces-tiers — accès de test ouvert
- Dépend de
- Aucune
- Capacité
- tiers-acces
- F/C/P
- 2 / 4 / 6
- Incertitude
- Réponse externe ; +6 en stress
- ID et résultat
- parcours-construit — parcours testable
- Dépend de
- parcours + acces-tiers
- Capacité
- dev-relaispro
- F/C/P
- 8 / 12 / 17
- Incertitude
- Écarts aux jonctions
- ID et résultat
- support-prepare — support et retour arrière prêts
- Dépend de
- parcours
- Capacité
- operations-relaispro
- F/C/P
- 4 / 6 / 9
- Incertitude
- Cas dégradés à couvrir
- ID et résultat
- recette — contrôles acceptés
- Dépend de
- parcours-construit + support-prepare
- Capacité
- recette-relaispro
- F/C/P
- 3 / 5 / 8
- Incertitude
- Validation interne ; +5 en stress
- ID et résultat
- pilote-ouvert — ligne d’arrivée atteinte
- Dépend de
- recette
- Capacité
- dev-relaispro
- F/C/P
- 2 / 3 / 5
- Incertitude
- Contrôles d’ouverture
La tâche support-prepare avance réellement en parallèle du parcours construit grâce à une capacité distincte. Elle rejoint le réseau à la recette et n’est pas additionnée si elle finit avant l’autre prérequis. La capacité dev-relaispro apparaît deux fois, mais les tâches sont explicitement ordonnées par la recette : aucun parallélisme artificiel n’est supposé.

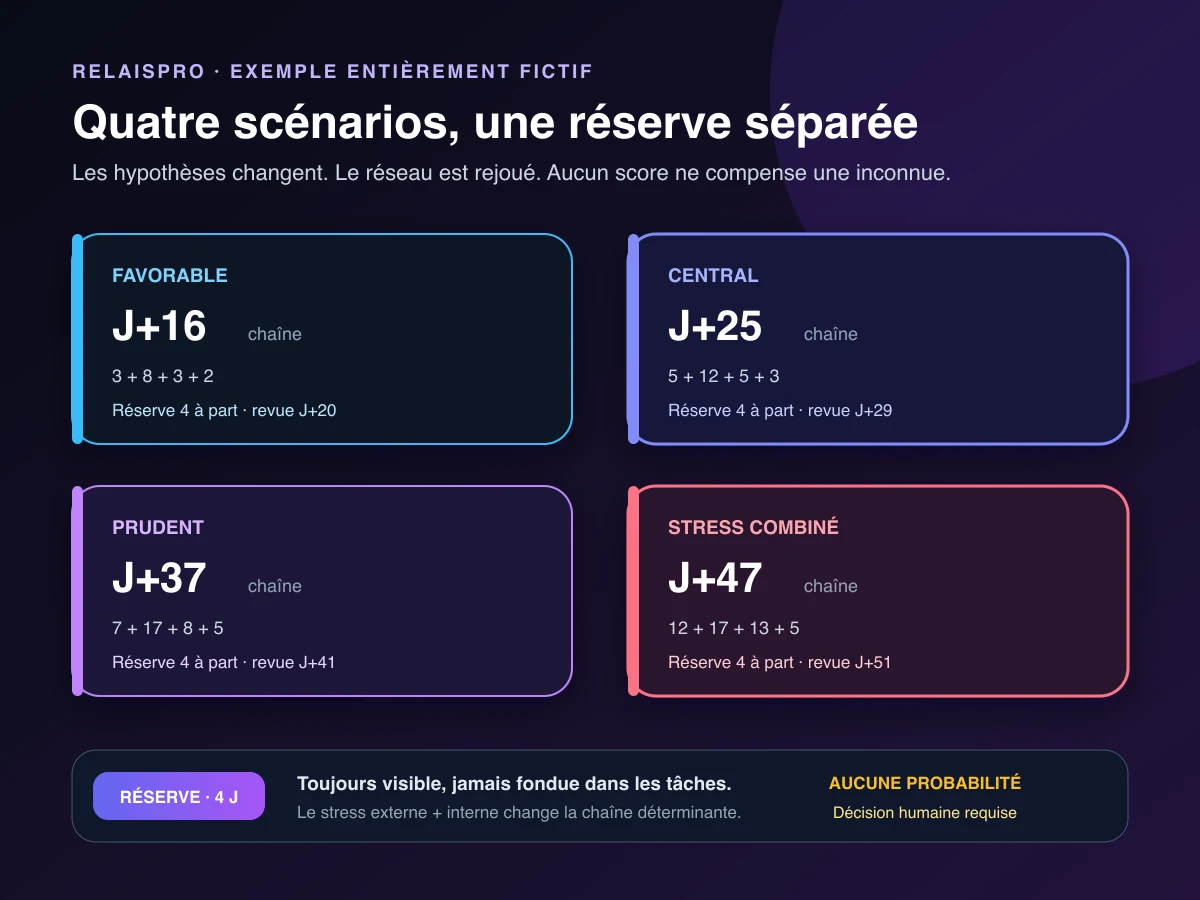

Cinq relectures du même exemple fictif
- Cas
- Favorable
- Hypothèse rejouée
- Hypothèses favorables nommées, sans supprimer de travail
- Calcul transparent
- 16 j de chaîne + 4 j de réserve séparée = J+20
- Cas
- Central
- Hypothèse rejouée
- Hypothèses de travail retenues pour la revue
- Calcul transparent
- 25 j de chaîne + 4 j de réserve séparée = J+29
- Cas
- Prudent
- Hypothèse rejouée
- Durées prudentes pour chaque tâche et mêmes dépendances
- Calcul transparent
- 37 j de chaîne + 4 j de réserve séparée = J+41
- Cas
- Stress combiné
- Hypothèse rejouée
- Attente externe et validation interne se dégradent ensemble
- Calcul transparent
- 47 j de chaîne + 4 j de réserve séparée = J+51
- Cas
- Raisonnement inverse
- Hypothèse rejouée
- Maximum disponible comparé au prudent, sans inventer de réduction
- Calcul transparent
- 34 j disponibles face à J+41 : écart de 7 j
favorable : 3 + 8 + 3 + 2 = 16 ; réserve 4 ; revue J+20 central : 5 + 12 + 5 + 3 = 25 ; réserve 4 ; revue J+29 prudent : 7 + 17 + 8 + 5 = 37 ; réserve 4 ; revue J+41 stress combiné : (6 + 6) + 17 + (8 + 5) + 5 = 47 ; réserve 4 ; revue J+51 raisonnement inverse : prudent avec réserve 41 - maximum 34 = écart de 7 jours
Le stress combiné dégrade en même temps l’attente externe et la validation interne. La chaîne déterminante bascule alors de parcours → parcours-construit → recette → pilote-ouvert vers acces-tiers → parcours-construit → recette → pilote-ouvert. Le moteur ne conserve donc pas un chemin critique figé. Il n’emploie l’étiquette « stress combiné » que si ces deux familles portent chacune un effet additionnel strictement positif ; avec une seule ou aucune, il le dit explicitement.
Résultat du moteur
Calendrier candidat à une revue humaine
Statut : CALENDAR_CANDIDATE_FOR_REVIEW. Le prudent avec réserve séparée atteint J+41. Face au maximum de 34 jours, l’écart est de 7 jours. Cette valeur n’autorise aucune réduction automatique.
Sur votre projet, vérifiez maintenant si les entrées sont assez complètes et cohérentes pour autoriser le calcul.
Le planificateur s’arrête tant que les entrées ne permettent pas un calcul
Commencez vide ou chargez RelaisPro. Le moteur vérifie les identifiants, les responsables, les trois durées, l’ordre des tâches, les boucles et les personnes ou équipes partagées. Il ne calcule les quatre scénarios qu’après ces portes. Le brouillon Markdown reste visible et sélectionnable pour être relu.
Chaque champ numérique conserve la chaîne saisie avant conversion. Le point est le seul séparateur décimal accepté (par exemple 0.5), sans exposant, avec au plus six décimales significatives et une borne technique de 1 000 000 jours ouvrés. Toute entrée ou somme qui dépasse ces règles place les quatre scénarios en STOP : elle n’est jamais arrondie ni partiellement calculée.
Planificateur local · calcul déterministe · aucun score
Tester l’ordre réel des travaux en jours ouvrés
Vos saisies restent locales à l’outil : aucun service n’est contacté, rien n’est stocké et aucune promesse ni date contractuelle n’est produite. Utilisez des libellés génériques sans donnée sensible. J+N désigne N jours ouvrés écoulés depuis l’ouverture de J1 : une tâche de 1 jour occupe J1 et atteint son jalon à J+1.
Chaque chaîne saisie est contrôlée avant conversion : utilisez le point décimal (par exemple 0.5), sans exposant, avec au plus 6 décimales significatives et au maximum 1 000 000 jours ouvrés. Une saisie ou une somme hors borne laisse tous les scénarios en STOP, jamais dans un résultat arrondi ou partiel.
1. Fixer ce qui doit être prêt et le temps disponible
2. Décrire les résultats, les personnes disponibles et l’ordre des tâches
Une capacité représente la personne ou l’équipe réellement disponible. Deux tâches portant le même identifiant de capacité exigent un ordre de dépendance explicite.
STOP — ajoutez au moins une tâche, son résultat et son responsable.
3. Lire le statut avant de regarder les scénarios

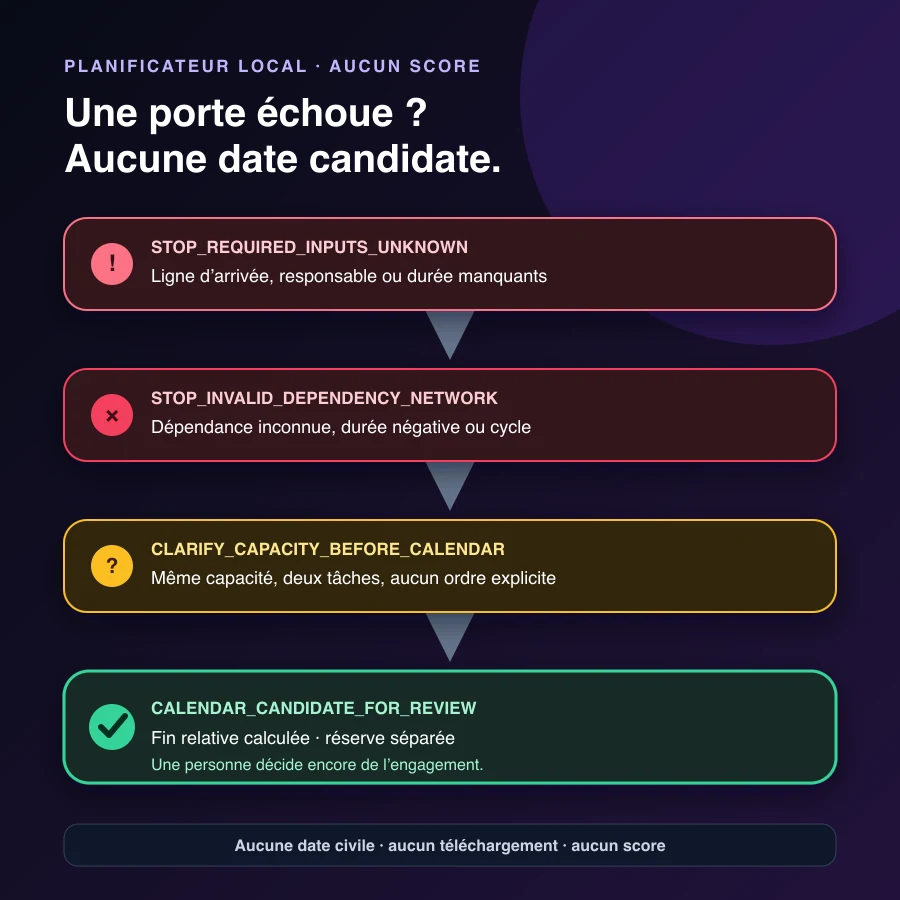

STOP_REQUIRED_INPUTS_UNKNOWN
STOP — les entrées nécessaires restent inconnues
Le calcul ne remplace pas une ligne d’arrivée, un résultat, un responsable, une capacité, trois durées et une incertitude explicitement renseignés.
Prochaine action : Attribuez les entrées manquantes. Conservez une valeur inconnue comme inconnue : ne la remplacez pas par zéro.
- Ligne d’arrivée non renseignée
- Aucune tâche renseignée
- Réserve explicite en jours ouvrés non renseignée
- Maximum de jours ouvrés disponibles non renseigné
4. Copier le brouillon pour le faire relire
Le texte reste sélectionnable. Aucun fichier n’est généré.
# Plan de calendrier SaaS — brouillon local ## Statut **STOP_REQUIRED_INPUTS_UNKNOWN** — STOP — les entrées nécessaires restent inconnues Le calcul ne remplace pas une ligne d’arrivée, un résultat, un responsable, une capacité, trois durées et une incertitude explicitement renseignés. Prochaine action : Attribuez les entrées manquantes. Conservez une valeur inconnue comme inconnue : ne la remplacez pas par zéro. ## Ligne d’arrivée STOP — ligne d’arrivée inconnue ## Travail, responsables, capacités et dépendances - STOP — aucune tâche renseignée ## Entrées manquantes - Ligne d’arrivée non renseignée - Aucune tâche renseignée - Réserve explicite en jours ouvrés non renseignée - Maximum de jours ouvrés disponibles non renseigné ## Erreurs de réseau - Aucune erreur de réseau détectée ## Conflits de capacité à clarifier - Aucun conflit de capacité détecté ## Scénarios déterministes STOP — aucun scénario calculé ## Raisonnement inverse - STOP : impossible avant validation des entrées et du réseau. ## Limites - J+N signifie N jours ouvrés écoulés depuis l’ouverture de J1, pas le numéro ordinal du jour : une tâche de 1 jour occupe J1 et atteint son jalon à J+1. - La réserve reste distincte des durées et ne représente aucune probabilité. - Les tâches réellement parallèles ne sont pas additionnées ; tous les chemins dépendants ex aequo qui déterminent la fin relative sont affichés. - Cet outil calcule. Une personne décide de la ligne d’arrivée, du périmètre, de la capacité et de l’engagement éventuel.
Mémo express
Ce que l’outil ne décide jamais
- La vérité de la ligne d’arrivée.
- La disponibilité réelle des responsables.
- La pertinence des trois durées renseignées.
- L’acceptation d’un écart au raisonnement inverse.
- La transformation de J+N en engagement civil ou contractuel.
Le calcul peut maintenant démarrer. Avant d’en discuter, expliquez ce que couvrent les trois durées et ce qui relève de la réserve.
Trois durées expliquent l’écart ; la réserve reste à part
Écrivez pour chaque tâche une hypothèse favorable, centrale et prudente. L’écart doit venir d’une incertitude observable : nombre de cas à arbitrer, disponibilité d’une validation, qualité des données fictives, temps de réponse d’un tiers ou reprise après un contrôle. Une simple étiquette sans cause ne rend pas la valeur défendable.
Règles de construction des scénarios déterministes
- Élément
- Favorable
- Règle
- Conditions favorables explicites, sans supprimer une tâche nécessaire
- Contrôle
- Chaque cause est racontable
- Élément
- Central
- Règle
- Hypothèses de travail retenues pour la discussion
- Contrôle
- Aucune valeur inconnue n’est remplacée par zéro
- Élément
- Prudent
- Règle
- Dégradation de chaque durée, mêmes dépendances
- Contrôle
- Le chemin est recalculé
- Élément
- Stress combiné
- Règle
- Deux causes identifiées se dégradent ensemble
- Contrôle
- La chaîne peut changer
- Élément
- Réserve
- Règle
- Jours ajoutés après le chemin, affichés séparément
- Contrôle
- Aucune seconde réserve cachée dans chaque tâche

Éviter la double prudence
Si chaque durée prudente inclut déjà un coussin implicite et qu’une réserve supplémentaire est ajoutée sans l’expliquer, la revue ne sait plus ce qui relève du travail, de l’incertitude ou de la décision. Documentez les causes dans les tâches, puis une seule réserve explicite après la chaîne. Sans cette séparation, un dépassement du temps disponible ne dit plus si le problème vient du travail estimé ou de la prudence ajoutée.
Si le prudent dépasse le temps disponible, commencez par mesurer l’écart
Le raisonnement inverse compare le maximum de jours ouvrés réellement disponibles au scénario prudent, réserve séparée comprise. S’il manque sept jours, le résultat est un écart de sept jours. Le moteur ne réduit aucune tâche, ne déplace aucune preuve et ne prétend pas qu’une nouvelle capacité existe.

Six décisions possibles, aucune n’est automatique
- Changer la ligne d’arrivée : passer d’une ouverture générale à un pilote privé, avec ses propres preuves.
- Retirer un résultat de la première version : accepter explicitement ce qui est reporté et son effet pour l’utilisateur.
- Remplacer le développement : utiliser une fonction existante ou un processus manuel contrôlé pour le même résultat.
- Changer l’ordre : seulement si la dépendance métier le permet et si les nouveaux points de rencontre sont testés.
- Ajouter une personne ou équipe réellement disponible: nommer sa disponibilité et les coordinations induites.
- Déplacer la date : après définition de J1 et de la convention de jours ouvrés applicable.
Après chaque décision, reconstruisez le réseau depuis les entrées. Une correction peut déplacer la chaîne déterminante, créer un conflit de capacité ou changer le stress combiné. Une capture d’un ancien calcul ne constitue pas une preuve du nouveau calendrier.
Règle de décision
L’écart n’est pas une invitation à comprimer silencieusement
Notez la décision, son propriétaire, le résultat retiré ou déplacé et la nouvelle preuve d’arrivée. Rejouez ensuite favorable, central, prudent et stress combiné, puis le raisonnement inverse.
Une date ne devient défendable que si le calendrier comprend aussi les contrôles et l’exploitation qui rendent le service utilisable.
Qualité, sécurité et support doivent apparaître dans le calendrier
Ne placez pas les contrôles essentiels dans une tâche finale appelée « mise en production ». Reliez chaque contrôle au travail qu’il peut bloquer : choix de données fictives, règles d’accès, critères d’accessibilité, tests unitaires et d’intégration, sécurité, environnement de préproduction, restauration, observabilité, support, correction et retour arrière. Un échec arrête ainsi le calendrier au bon endroit.
Le NIST SP 800-218 SSDF v1.1 est final depuis février 2022. Il recommande d’intégrer les pratiques de développement sécurisé tout au long du cycle. La v1.2 publiée le 17 décembre 2025 reste une Initial Public Draft : elle ne remplace pas la v1.1 finale dans ce guide. De son côté, le guide CNIL de sécurité, version 2024 mise à jour en 2026, demande notamment des tests avant mise en production, la séparation des environnements et l’usage de données fictives lorsque possible.
Résultats qualité à placer avant leurs jonctions
- Résultat
- Données de test prêtes
- Responsable à nommer
- Propriétaire des données et responsable de l’environnement
- Preuve à relier
- Jeu fictif, séparation et conditions de nettoyage
- Résultat
- Règles d’accès contrôlées
- Responsable à nommer
- Propriétaire métier des autorisations
- Preuve à relier
- Cas autorisés, refusés et contrôles après retrait
- Résultat
- Parcours accessible
- Responsable à nommer
- Responsable de la vérification et autorité de réception
- Preuve à relier
- Clavier, focus, erreurs, messages et correctifs rejoués
- Résultat
- Restauration et retour arrière prêts
- Responsable à nommer
- Responsable d’exploitation
- Preuve à relier
- Restauration d’un jeu fictif, contrôle d’intégrité et procédure testée
- Résultat
- Support du pilote préparé
- Responsable à nommer
- Responsable des opérations
- Preuve à relier
- Détection, attribution, correction, trace et fermeture
Contrôle autonome avant une date civile
- Relire la ligne d’arrivée avec son autorité d’acceptation.
- Attribuer chaque résultat, décision et réponse externe.
- Vérifier tous les liens, les jonctions et l’absence de cycle.
- Ordonner les tâches qui partagent une capacité.
- Expliquer chaque écart favorable, central et prudent.
- Rejouer le stress combiné et observer le changement de chemin.
- Comparer le prudent au maximum disponible sans le comprimer.
- Fixer J1 et la convention de jours ouvrés seulement après cette revue.
Une fois ces contrôles terminés, le cahier des charges SaaS aide à figer ce qui doit être construit. L’organisation de la recette prépare les preuves d’acceptation. La page SaaS et applications métier décrit l’accompagnement. Pour demander une relecture, partagez une version sans donnée sensible.
Un calendrier ne se raccourcit pas en pressant l’équipe, mais en réduisant le périmètre : le guide ce qu’un MVP doit contenir explique quelles fonctions peuvent attendre sans vider le produit de son intérêt. En amont, la validation d’une idée de SaaS évite de planifier un développement dont l’hypothèse principale n’a jamais été confrontée à un client.
Trois inconnues pèsent plus lourd que les autres sur une date. Le calcul du retour sur investissement arbitre ce qui justifie d’allonger le calendrier. La reprise d’un logiciel métier existant et la migration sans interruption de service ajoutent des tâches que les plannings oublient presque toujours : inventaire, reprise de données, coexistence et retour arrière. Enfin, choisir un prestataire sur preuves évite d’accepter une date qu’aucun élément ne soutient.
Statut du calcul
CALENDAR_CANDIDATE_FOR_REVIEW reste un brouillon
Le statut autorise une revue humaine du calendrier relatif. Il ne prouve ni disponibilité future, ni acceptation, ni engagement, ni mise en ligne. Toute correction substantielle invalide le résultat précédent et demande un nouveau contrôle.
